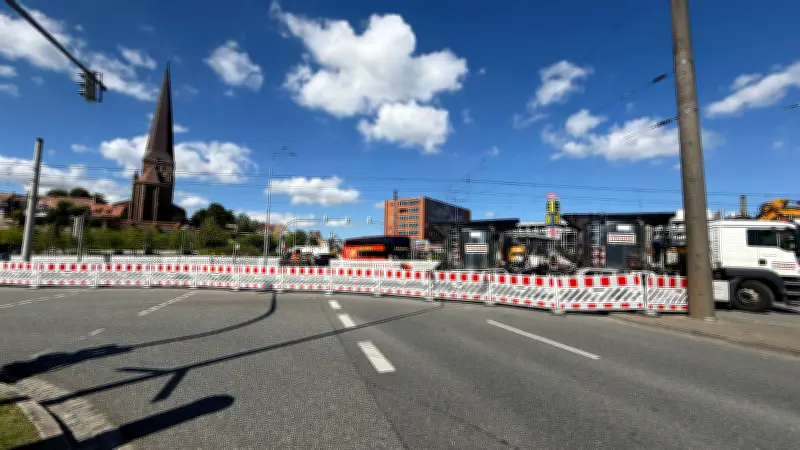

500 Baustellen in Rostock 2026: Massive Einschränkungen für Verkehr und Mobilität erwartet
500 Baustellen in Rostock: Massive Einschränkungen 2026

500 Baustellen in Rostock 2026: Massive Einschränkungen für Verkehr und Mobilität erwartet

Rostock bereitet sich auf ein Jahr der Baustellen vor: Insgesamt 500 Projekte sind für 2026 in der Hansestadt geplant, die Straßen, Brücken, Leitungen, den öffentlichen Nahverkehr und die städtische Infrastruktur betreffen. Stadtsprecher Ulrich Kunze bestätigt, dass diese umfangreichen Bauarbeiten spürbare Auswirkungen auf die Mobilität in der gesamten Stadt haben werden.

Investitionen in Höhe von Millionen Euro

Für den kommunalen Straßen-, Rad- und Gehwegebau sind in diesem Jahr Investitionen von mehr als 31,5 Millionen Euro vorgesehen – ein Niveau, das mit den vergangenen Jahren vergleichbar ist. Bausenatorin Dr. Ute Fischer-Gäde (Grüne) betont: „Wir bitten um Verständnis für die damit verbundenen Einschränkungen, die sich leider nicht vermeiden lassen. Zugleich können wir uns im Ergebnis darüber freuen, dass unsere Infrastruktur für ein zukunftsfähiges Rostock erneuert wird.“

Die Rostocker Straßenbahn AG (RSAG) setzt 2026 die Grunderneuerung der Gleisanlagen fort, während Versorger wie die Stadtwerke Rostock und Nordwasser kräftig investieren. Der Ausbau der Fernwärme in Stadtteilen wie Gehlsdorf, Brinckmansdorf, der Kröpeliner-Tor-Vorstadt (KTV) und Warnemünde wird vorangetrieben. Aktuell sind etwa zwei Drittel der Haushalte angeschlossen; bis 2035 soll dieser Anteil auf bis zu 80 Prozent steigen.

Breites Pickt-Banner — kollaborative Einkaufslisten-App für Telegram

Großprojekte und langfristige Planungen

Nordwasser plant im Auftrag des Warnow-Wasser- und Abwasserverbandes (WWAV) Investitionen von rund 68 Millionen Euro für dieses Jahr. Erneuert und saniert werden Leitungen, Netze und Anlagen, oft in mehrjährigen Projekten. Die Rostocker Gesellschaft für Stadterneuerung, Stadtentwicklung und Wohnungsbau (RGS) will etwa 34 Millionen Euro im Stadtzentrum, in Fördergebieten wie Lichtenhagen, Dierkow und Toitenwinkel sowie in den Bereichen der Unterwarnow verbauen.

Zu den bedeutenden Vorhaben zählen Projekte beim Rostocker Oval, darunter der Wegebau am nördlichen Warnowrund, die Erschließung des Warnowquartiers und Arbeiten am Stadthafen, einschließlich der Vorbereitungen für den Bau der Warnowbrücke.

Überblick über die wichtigsten Baustellen 2026

Laut dem offiziellen Baustellenkalender 2026 werden zahlreiche Maßnahmen fortgeführt und neue begonnen. Kurzfristige Änderungen im Bauablauf sind laut Stadtverwaltung nicht ausgeschlossen. Hier eine Auswahl der geplanten Projekte:

  • Bis 30. April: Gleisbauarbeiten zwischen Rostock Hbf und Ribnitz-Damgarten Ost sowie nach Graal-Müritz mit Streckensperrung und Schienenersatzverkehr
  • Bis voraussichtlich März: Ziolkowskistraße in der Südstadt – Erneuerung des Trink- und Abwassersystems sowie grundhafte Straßensanierung
  • Bis voraussichtlich Ende Mai: Gutenbergstraße in Dierkow – Neugestaltung der Grünfläche
  • Bis voraussichtlich Oktober: Zweiter Bauabschnitt Fritz-Reuter-Straße in der KTV – Arbeiten an der Entwässerungsleitachse, Erneuerung von Trink- und Abwassersystem, Straßenbau und Fernwärme
  • Ab April 2026 bis voraussichtlich Juni 2027: Freifläche am Warnowrund – Gestaltung einer neuen Aufenthaltsfläche als Teil des Nördlichen Warnowrunds
  • 9. April bis 22. Mai 2026: Zum Fährterminal im Überseehafen – Brückensanierung und Erneuerung der Fahrbahndecken
  • Ab Juni 2026: Dierkower Damm zwischen Bei der Knochenmühle und Hinrichsdorfer Straße – Neubau des Radschnellweges
  • 13. Juli bis 21. August 2026: Werftdreieck und Lübecker Straße in der KTV – Gleisbauarbeiten und Arbeiten an den Versorgungsnetzen mit Vollsperrung der Überfahrt L22 vom 25. bis 31. Juli
  • November 2026 bis voraussichtlich Dezember 2027: Rennbahnallee zwischen Tannenweg und Barnstorfer Ring – Ersatzneubau für die Eisenbahnbrücke

Besonders betroffen ist die meistbefahrene Straße in Mecklenburg-Vorpommern, die L22 (Lübecker Straße). Hier sind ab Ende März oder Anfang April Fahrbahnverengungen stadteinwärts wegen Arbeiten am Fernwärmenetz geplant. Zudem wird im April oder Mai am Strande in Höhe der Einfahrt zum Stadthafen eine neue Rechtsabbiegespur in der östlichen Zufahrt der L22 gebaut.

Pickt After-Article-Banner — kollaborative Einkaufslisten-App mit Familien-Illustration

Langfristige Perspektiven und Herausforderungen

Einige Projekte erstrecken sich über mehrere Jahre, wie die Arbeiten am Ulmenmarkt und in der Umgebung der Fritz-Reuter-Straße und Parkstraße in der KTV, die bis Ende 2029 andauern werden. Die Neubrandenburger Straße in Brinckmansdorf wird bis Ende 2027 oder Anfang 2028 saniert, mit Ausbau des Fernwärmenetzes und der Wasserver- und -entsorgungsnetze sowie grundhafter Straßenerneuerung.

Die Stadt Rostock appelliert an die Geduld der Bürgerinnen und Bürger, während gleichzeitig in die Zukunft der städtischen Infrastruktur investiert wird. Mit dem Baustellenkalender soll Transparenz geschaffen und ein Überblick über die zeitlichen und räumlichen Einschränkungen gegeben werden.
